Δευτέρα, 23 Δεκεμβρίου, 2024

Μεταβολές δρομολογίων ΜΜΜ από το Σάββατο 21 Δεκεμβρίου

0
Ενημέρωση 22 Δεκεμβρίου Οι παρακάτω μεταβολές δρομολογίων Μέσων Μαζικής Μεταφοράς βρίσκονται σε ισχύ από το Σάββατο 21 Δεκεμβρίου 2024 σύμφωνα με τον ΟΑΣΑ και την ΣΤΑΣΥ: Αυτό το Σαββατοκύριακο: Σάββατο 21 Δεκεμβρίου: Κυκλοφοριακές ρυθμίσεις στο Τραμ μεταξύ 17:00 - 24:00 Σάββατο 21 Δεκεμβρίου: Τροποποίηση διαδρομής λεωφορειακών γραμμών 814, 909 έως τις 12:00 λόγω εργασιών επί...

Πρόοδος επεκτάσεων Μετρό και Τραμ: Ιανουάριος – Φεβρουάριος 2016

Share

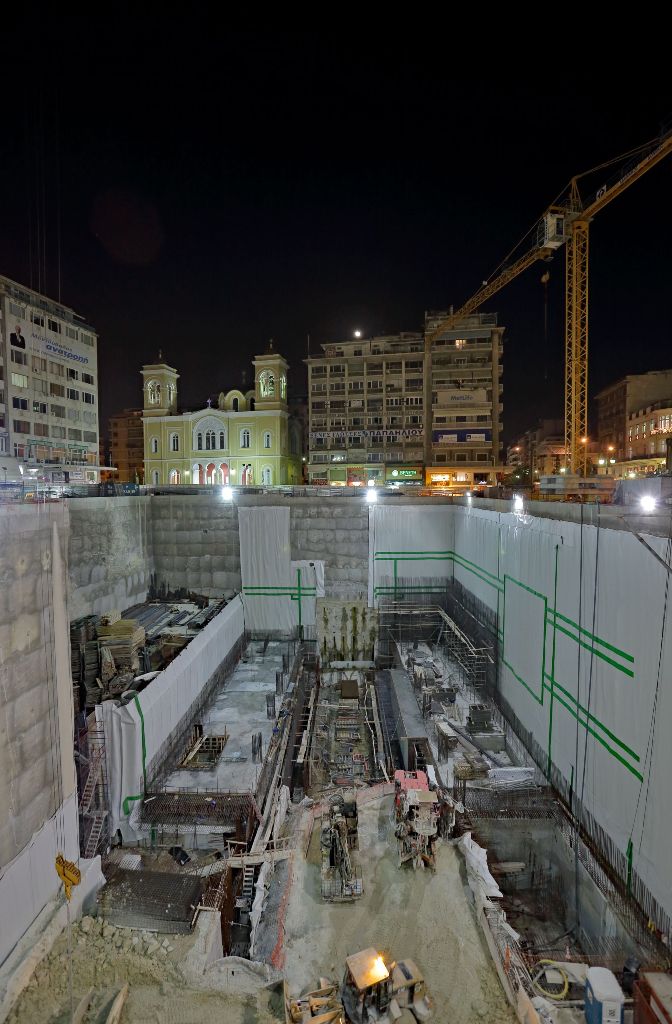

    AM_Peiraias_progress_Feb16_LG

    Μετά από 11 μήνες ακινησίας, ο μετροπόντικας άφησε το σταθμό της Νίκαιας την προηγούμενη εβδομάδα, ξεκινώντας την πορεία του προς το Πειραιά. Ήταν Απρίλιος του 2015 όταν το μηχάνημα εκσκαφής σηράγγων έφτασε στην Νίκαια, τον τρίτο σταθμό της επέκτασης από την Αγία Μαρίνα ως το Δημοτικό Θέατρο του Πειραιά. Τότε, υπολογίζονταν πως η συντήρησή του θα διαρκούσε λίγες μόνο βδομάδες και σύντομα θα ξεκινούσε και πάλι την εκσκαφή της σήραγγας ώστε να φτάσει στο σταθμό Μανιάτικα μέσα στο καλοκαίρι. Οικονομικά αλλά κυρίως γραφειοκρατικά προβλήματα όμως παρέτειναν την στάση του στο σταθμό της Νίκαιας για σχεδόν ένα χρόνο.

    Ο μετροπόντικας αναμένεται να διανύσει τα 842 μέτρα που τον χωρίζουν από το σταθμό Μανιάτικα ως το επόμενο καλοκαίρι. Η ταχύτητά του πάντως εξαρτάται από το είδος του υπεδάφους που θα συναντήσει.

    Εν τω μεταξύ, τα έργα στο σταθμό του λιμανιού του Πειραιά βρίσκονται επιτέλους σε εξέλιξη. Πρόκειται για έναν δύσκολο κατασκευαστικά σταθμό, δεδομένης της εγγύτητάς του με τη θάλασσα ενώ δεν έχουν ολοκληρωθεί ακόμα οι αρχαιολογικές ανασκαφές.

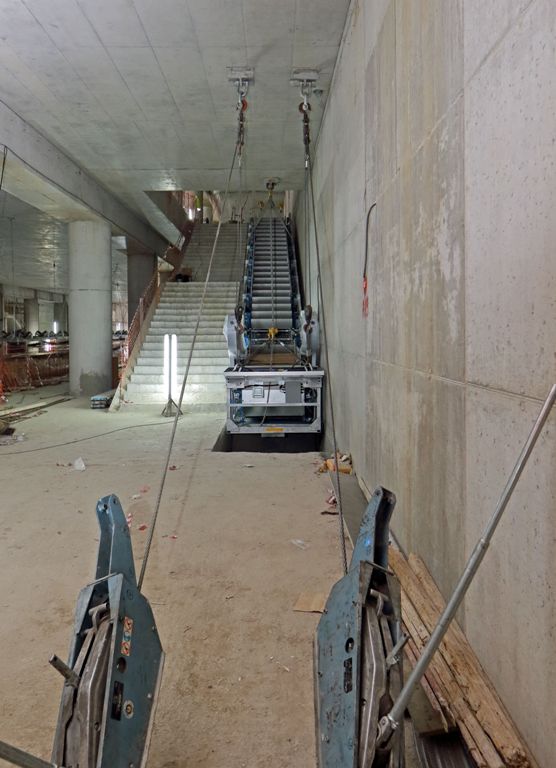

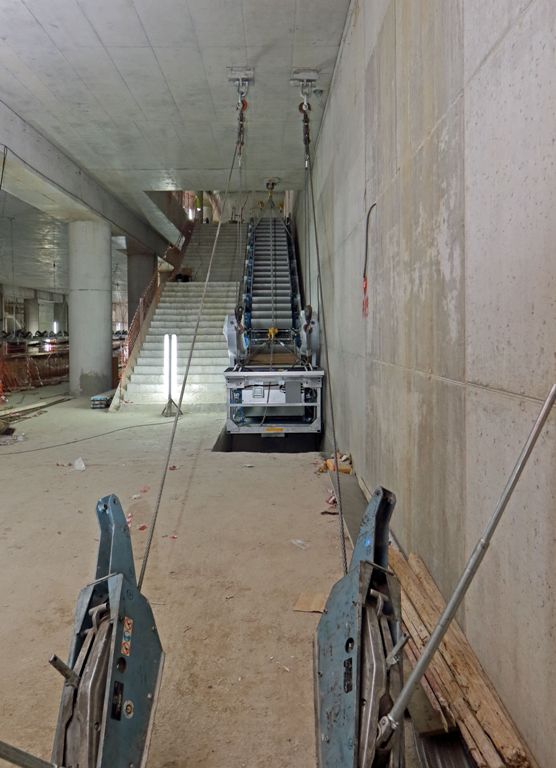

    AM_Peiraias_progress_Jan16_LG

    Η πορεία των εργασιών του έργου τον Ιανουάριο και τον Φεβρουάριο του  2016, σύμφωνα με την Αττικό Μετρό, έχει ως εξής:

    • Σταθμός Αγία Βαρβάρα: Σε εξέλιξη βρίσκονται οι εργασίες υδατοστεγάνωσης, κατασκευής περιμετρικών τοίχων ως το επίπεδο έκδοσης εισιτηρίων καθώς και οι εργασίες κατασκευής τοίχων ως το επίπεδο οροφής. Ολοκληρώθηκε η κατασκευή τοιχίων και δαπέδου αποβαθρών. Στο Φρέαρ Μεγ. Αλεξάνδρου ολοκληρώθηκε η εργοταξιακή κατάληψη καθώς και οι κυκλοφοριακές ρυθμίσεις. Σε εξέλιξη βρίσκονται οι προπαρασκευαστικές εργασίες για εκσκαφή.
    • Σταθμός Κορυδαλλός: Σε εξέλιξη βρίσκεται η υδατοστεγάνωση και μόνιμη επένδυση του σταθμού ενώ σε τελικό στάδιο βρίσκεται η μετεγκατάσταση των εγκαταστάσεων ΤΒΜ (Ιανουάριος).
    • Σταθμός Νίκαια: Σε εξέλιξη βρίσκονται οι εργασίες συντήρησης ΤΒΜ (Ιανουάριος) και κατασκευής μόνιμης επένδυσης του σταθμού:
      α) κατασκευή εξωτερικών περιμετρικών τοιχίων (ανατολικής όψης) μεταξύ των αξόνων 3-4, από τη στάθμη +20,62 έως +24,17.
      β) ανέγερση ικριωμάτων για την κατασκευή τμήματος της πλάκας οροφής (επίπεδο -0) μεταξύ των αξόνων 3-4.
      Επίσης, σε εξέλιξη βρίσκονται οι εργασίες αποκατάστασης τμήματος της πλάκας της βόρειας και νότιας αποβάθρας μεταξύ των αξόνων 11 – 13, λόγω των εργασιών του ΤΒΜ. Στη βόρεια είσοδο σε εξέλιξη βρίσκεται η τοποθέτηση εργοταξιακής κατάληψης και η αποξήλωση υφιστάμενων κατασκευών καθώς και η κατασκευή κλωβών οπλισμού πασσάλων.
    • Σταθμός Μανιάτικα: Σε εξέλιξη (Ιανουάριος) βρίσκονται οι εργασίες εκσκαφής και εφαρμογής εκτοξευόμενου σκυροδέματος 12ου επιπέδου του κυρίως κτηρίου του σταθμού. Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής προεντεταμένων αγκυρίων και αγκυρίων βράχου του κυρίως κτηρίου του σταθμού. Σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής και προσωρινής αντιστήριξης φάσης Α1 (ανατολική στοά) και φάσης Α2 (δυτική στοά) του νότιου μετώπου της κύριας σήραγγας. Σε εξέλιξη (Φεβρουάριος) βρίσκονται οι εργασίες εκσκαφής του 13ου επιπέδου του κυρίως κτηρίου του σταθμού.
    • Σταθμός Πειραιάς: Σε εξέλιξη βρίσκεται η κατασκευή διαφραγματικών τοίχων. Στο Φρέαρ εξελίσσεται αρχαιολογική ανασκαφή. Ξεκίνησαν οι εργασίες διερευνητικής τομής για τους αγωγούς της οδού Κόνωνος (σύνδεση αμαξοστασίου ΗΣΑΠ).
    • Σταθμός Δημοτικό Θέατρο: Στον κυρίως σταθμό, σε εξέλιξη βρίσκονται οι εργασίες τοποθέτησης οπλισμών περιμετρικών τοιχίων, από το επίπεδο των αποβαθρών έως το επίπεδο μετεπιβίβασης καθώς και οι σκυροδετήσεις εσωτερικών τοιχίων από το επίπεδο θεμελίωσης έως το επίπεδο αποβαθρών. Στο υπόγειο τμήμα του σταθμού εξελίσσονται εργασίες εκσκαφής Α΄ φάσης -top και bench – (πρόοδος εκσκαφής 41,78μ/46,545μ.) και οι εργασίες εκσκαφής Β΄ φάσης – top και bench – (πρόοδος εκσκαφής 22,78μ/46,545μ.). Στην είσοδο της πλατείας Κοραή, σε εξέλιξη βρίσκεται η εγκατάσταση συστήματος προσωρινής αντιστήριξης (εκτοξευόμενο σκυρόδεμα, προεντεταμένα αγκύρια, αντιρίδες) έως το τελικό ταμπάνι. Στην είσοδο της πλατεία Π. Μπακογιάννη, ολοκληρώθηκε η κατασκευή κεφαλόδεσμου. Στο φρέαρ αερισμού Δημοτικού Θεάτρου ολοκληρώθηκε η εργοταξιακή κατάληψη και η κυκλοφοριακή ρύθμιση για την έναρξη κατασκευής πασσάλων. Στη σήραγγα τριπλής τροχιάς ΝΑΤΜ προς ΠΑ.ΠΕΙ. σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής Α΄φάσης (πρόοδος εκσκαφής 79,11μ/140μ) καθώς και οι εργασίες εκσκαφής Β΄φάσης (πρόοδος εκσκαφής 71,61μ/140μ). Στη σήραγγα τριπλής τροχιάς ΝΑΤΜ προς Δημοτικό Θέατρο σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής Α΄φάσης (πρόοδος εκσκαφής 61,42μ/63μ) καθώς και οι εργασίες εκσκαφής Β΄φάσης (πρόοδος εκσκαφής 53,92μ/63μ).
    • Η εκσκαφή του συνόλου των σηράγγων έχει ολοκληρωθεί σε ποσοστό 51,10%

    Πρόοδος επέκτασης Τραμ

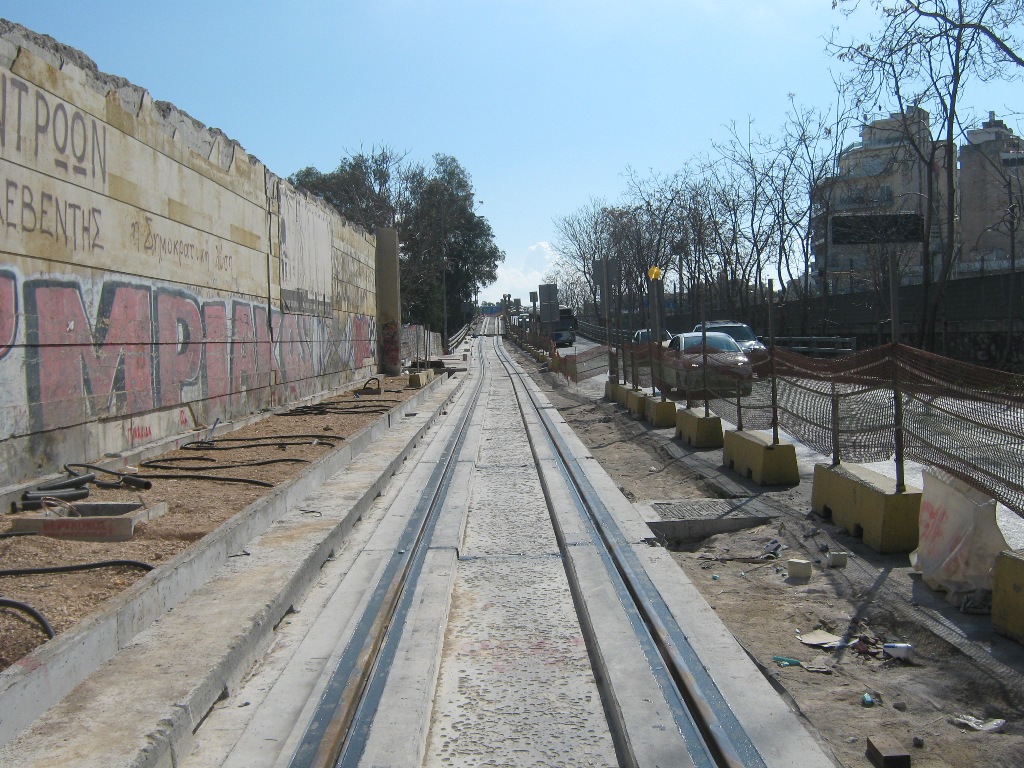

    AM_TRAM_progress_Feb16_LG

    Μέσα στο πρώτο τρίμηνο του 2017 θα ολοκληρωθούν τα έργα της επέκτασης του Τραμ στον Πειραιά, εφόσον δεν προκύψουν προβλήματα. Αν και ο ρυθμός των εργασιών έχει αυξηθεί τους τελευταίους μήνες, είναι χαρακτηριστικό ότι ακόμα και σήμερα εκκρεμούν έργα μετατόπισης δικτύων οργανισμών κοινής ωφέλειας όταν σε άλλα σημεία έχουν τοποθετηθεί ήδη οι σιδηροτροχιές.

    Σύμφωνα με την Αττικό Μετρό, η πρόοδος των εργασιών της επέκτασης έχει ως εξής:

    • Σε εξέλιξη βρίσκονται οι μετατοπίσεις δικτύων: Ύδρευσης στο προσκείμενο πεζοδρόμιο της οδού Γρ Λαμπράκη, ΕΠΑ στην Ακτή Ποσειδώνος, ΟΤΕ και Οπτικών ινών στην οδό Εθν. Αντιστάσεως , Αποχέτευσης & ΕΠΑ στην οδό Ομηρίδου Σκυλίτση, Οδοφωτισμού στο προσκείμενο πεζοδρόμιο της Γρ. Λαμπράκη και το προσκείμενο της Εθν Αντιστάσεως. Ολοκληρώθηκαν οι μετατοπίσεις δικτύων αποχέτευσης, ΔΕΗ και ΕΠΑ στο προσκείμενο πεζοδρόμιο της οδού Γρ. Λαμπράκη, δικτύων αποχέτευσης, ΕΠΑ και Οπτικών ινών στην οδό Βασ. Γεωργίου και οι αποξηλώσεις καταργηθέντων γραμμών ΗΛΠΑΠ στην οδό Β. Γεωργίου.
    • Στην περιοχή της Ευαγγελίστριας, στην οδό Γρ Λαμπράκη αποκαλύφθηκαν, κατά την εκσκαφή του τροχιόδρομου, αρχαιολογικά ευρήματα και διενεργήθηκε ευρεία αρχαιολογική ανασκαφή.
    • Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής επιδομής σε συνεχή γραμμική ανάπτυξη, από τη γέφυρα Παπανδρέου μέχρι το μέσον της οδού Γρ. Λαμπράκη (μέσω της οδού Μ. Ασίας και αναστροφής της οδού Γρ. Λαμπράκη). Ξεκίνησε η τοποθέτηση σιδηροτροχιών, ήδη τοποθετήθηκαν περίπου 200μ στην οδό Μικράς Ασίας (μετά τη γέφυρα Παπανδρέου) και ξεκίνησε η τοποθέτηση σιδηροτροχιών στην οδό Γρ. Λαμπράκη (από γέφυρα Λαμπράκη προς Πύλης). Επίσης βρίσκονται σε εξέλιξη οι εργασίες κατασκευής των στάσεων της οδού Μικράς Ασίας, και της γέφυρας Λαμπράκη, οι εργασίες θεμελίωσης των ιστών Catenary στις οδούς Γρ. Λαμπράκη, Εθνικής Αντιστάσεως και Β. Γεωργίου, οι εργασίες της πεζογέφυρας Λαμπράκη και της σύνδεσης της προβλεπόμενης στάσης Καραϊσκάκη με την υπάρχουσα υπόγεια διάβαση.
    • Σε εξέλιξη βρίσκονται οι εργασίες αστικού σχεδιασμού στο προσκείμενο πεζοδρόμιο της Εθν. Αντιστάσεως (έχουν ήδη ολοκληρωθεί σε 2 οικοδομικά τετράγωνα), στο απέναντι πεζοδρόμιο της οδού Β. Γεωργίου (έχουν ήδη ολοκληρωθεί σε 4 οικοδομικά τετράγωνα) και στο προσκείμενο της οδού Γρ. Λαμπράκη (από γέφυρα Λαμπράκη έως Πύλης).

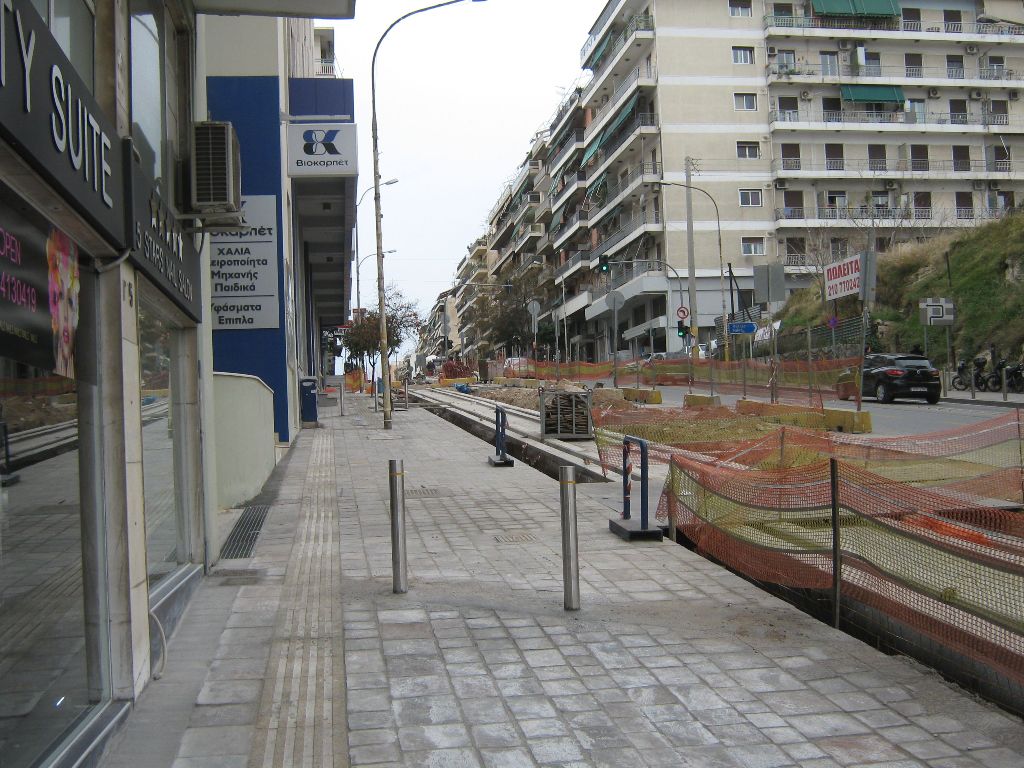

    AM_TRAM_progress_Jan16_LG

    Δείτε επίσης: Πρόοδος επεκτάσεων Μετρό και Τραμ: Νοέμβριος – Δεκέμβριος 2015

    Πηγή: Αττικό Μετρό




Διαβάστε Περισσότερα
